钢结构的安装流程及厚度与阁楼板的间距关系

作者:华城兴小编 来源:硅酸钙板研发部 发布日期:2019-09-06 浏览次数:3840
  对于钢结构,想必大家并不陌生。那么,在安装楼板的时候,阁楼板与钢结构的关系,是什么呢?其安装规范,又是什么呢?



常用厚度与钢结构的间距关系:




    1、20mm阁楼板:钢梁间距400*400mm


      2、25mm阁楼板:钢梁间距600*600mm


      3、30mm阁楼板:钢梁间距800*600mm


      各个建筑的高度、跨度、风格等迥然不同,其具体施工要求也各有差异。


安装规范:



  钢梁推荐

  1、 跨度6m以内:主梁12H型钢,次梁8-10方管,再次梁60方管。

  2、 梁的间距指的是边梁外沿到内梁中心、内梁中心到内梁中心的距离。

  3、 无预埋件用膨胀螺栓固定。

  4、 空间充??刹捎蒙舷铝航峁?,空间不够可采用平面结构。

  钢结构的焊接

  1、360度满焊接。

  2、焊缝强度、焊接质量须符合GB/T5185-1985和GB/T985-1988标准要求。

  3、板边缘若处于悬空的位置,须增加次梁。

  钢结构的焊接

  1、360度满焊接。

  2、焊缝强度、焊接质量须符合GB/T5185-1985和GB/T985-1988标准要求。

  3、板边缘若处于悬空的位置,须增加次梁。

  燕尾自攻螺丝钉

  1、 自攻钉的长度应为45-50mm。

  2、 先钻孔后打钉,钉孔要大于钉的直径。

  3、 打钉先从板中心的钉开始,然后向外打,最后打边钉。

  4、 边钉的打钉位置应距板边缘20mm左右。

  5、 钉距300-600mm。

  6、 靠墙体一边可以不打钉

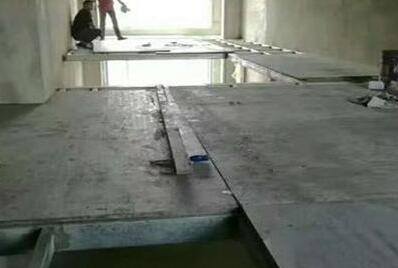

  LOFT阁楼板接缝的处理

  在铺板时,板与板之间、板与墙之间的缝隙, 可以采用抗裂砂浆或玻璃胶灌缝。

  LOFT钢结构楼板工程的后续处理

  1、 LOFT阁楼板铺设完毕后,不再做地板处理的,可以刷上防水涂料后直接使用。

  2、 也可以铺设木地板,木地板下应铺设铝箔垫层或单向呼吸纸,板面钉头不能突出。

  3、 也可以铺设瓷砖。

  4、 也可以铺设地暖。
热门推荐/ HOT PRODUCT
硅酸盐防火板系列
硅酸钙板主要成分由硅质材料和钙质材料组成,此两种材料均属于无机物不会燃烧其中以硅酸钙为主的硅质材料熔点较高,且不溶于水、醇和碱。是无机硬性绝缘材料中强度高的保温...
防爆,泄压板系列
防爆板又称抗爆板是为存在潜在爆炸危险区域、防震等特殊工作系统要求提供解决方案而研发生产的一种特殊板材,它是由增强纤维水泥板表面加压镀锌钢材料所构成据有出色的阻燃...
木纹板系列
水泥纤维木纹板简称木纹板,是一种纤维水泥板,表面具有真实的天然雪松木纹质感。主要用来代替传统易燃不耐久的木板、PVC挂板等材料。
栈道板系列
纤维水泥栈道板相比传统栈道板维护更简单,大大减少景区工作的工作量,相比木制材料它不会发生虫蛀更不易被腐蚀具有防火绝缘、防水、耐候性强等特点
纤维水泥板
水泥板是我公司引进先进的生产设备。聘请国内外水泥纤维行业权威专家共同参与设计、研发、生产的新型建筑材料。该产品在日本、韩国、台湾、美国等地已被广泛应用,属于水泥...
硅酸钙板
硅酸钙为主的硅质材料熔点较高,且不溶于水、醇和碱。是硬性绝缘材料中强度最高的保温材料。
